Metode Jalur Kritis
Jalur kritis atau critical path method adalah jalur yang memiliki rangkaian komponen-komponen kegiatan, dengan total waktu terlama dan menunjukkan kurun waktu penyelesaian proyek tercepat. Pada jalur ini ada kegiatan-kegiatan yang bila pelaksanaannya terlambat, akan menyebabkan keterlambatan penyelesaian keseluruhan.
Ada beberapa istilah yang harus
diketahui sebelum membuat jaringan kerja, yaitu
Early start (ES): waktu paling awal sebuah kegiatan dapat dimulai
setelah kegiatan sebelumnya selesai.
Late start (LS): waktu paling akhir sebuah kegiatan dapat
diselesaikan tanpa memperlambat penyelesaian jadwal proyek.
Early finish (EF): waktu paling awal sebuah kegiatan dapat
diselesaikan jika dimulai pada waktu paling awalnya dan diselesaikan sesuai
dengan durasinya.
Late finish (LF): waktu paling akhir sebuah kegiatan dapat dimulai
tanpa memperlambat penyelesaian proyek.
Pada kegiatan pertama, ES = LS = 0
Pada kegiatan terakhir, LF = EF
Total Float, TF = 0
Berikut adalah gambar potongan
jaringan kerja AOA (activities on arrow) dengan penempatan ES, LS, EF dan LF.
Ada dua perhitungan dalam jaringan kerja AOA, yaitu
perhitungan maju dan perhitungan mundur.

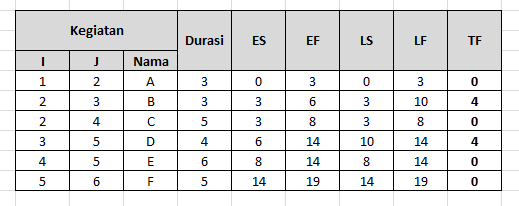

Contoh perhitungan maju,
Dari perhitungan didapatkan durasi proyek: 19
note: Bila suatu kegiatan memiliki 2 atau lebih kegiatan pendahulunya, maka ES-nya adalah AEF terbesar dari kegiatan tersebut.
Baca juga Metode Jaringan Kerja di https://anggreyansinaga.blogspot.com/2020/09/metode-jaringan-kerja.html
