Contoh Jaringan Kerja


Contoh 1

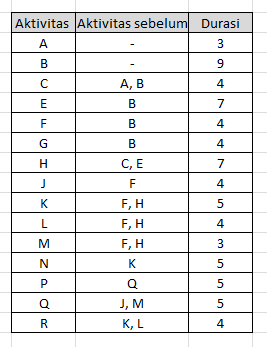

Buatlah jaringan kerja berdasarkan tabel berikut.


Diagram jarinngan kerjanya adalah seperti berikut.



Total durasi proyek adalah 11 minggu.
Kegiatan kritis adalah B, E, G, I

Untuk mencari kegiatan kritis, dapat menggunakan tabel, (dapat di baca di https://anggreyansinaga.blogspot.com/2020/09/metode-jalur-kritis.html)

atau gunakan rumus

TF = LSj - D - ESi


Bentuk barchartnya adalah sebagai berikut.




Contoh2
Buatlah jaringan kerja AOA dan lintasan kritis beserta tabelnya dari daftar kegiatan berikut ini.



Jaringan Kerja

Dari jaringan kerja, didapatkan durasi proyek adalah 36.
Silahkan anda coba buat tabel jaringan kerja dan temukan kegiatan kritisnya
